Travaux sur la RD24 au carrefour des Barbadines

Une anomalie géotechnique prise en charge pendant les vacances pour minimiser la gêne aux usagers
Du 11 au 13 août au matin, la RD24 a été le théâtre d'une intervention d'envergure au niveau du carrefour des Barbadines. L'entreprise Ribal TP est intervenue afin de corriger un désordre sur l'accotement, garantissant ainsi la sécurité des usagers et la pérennité de l'infrastructure.

Deux jours et deux nuits de chantier structurant

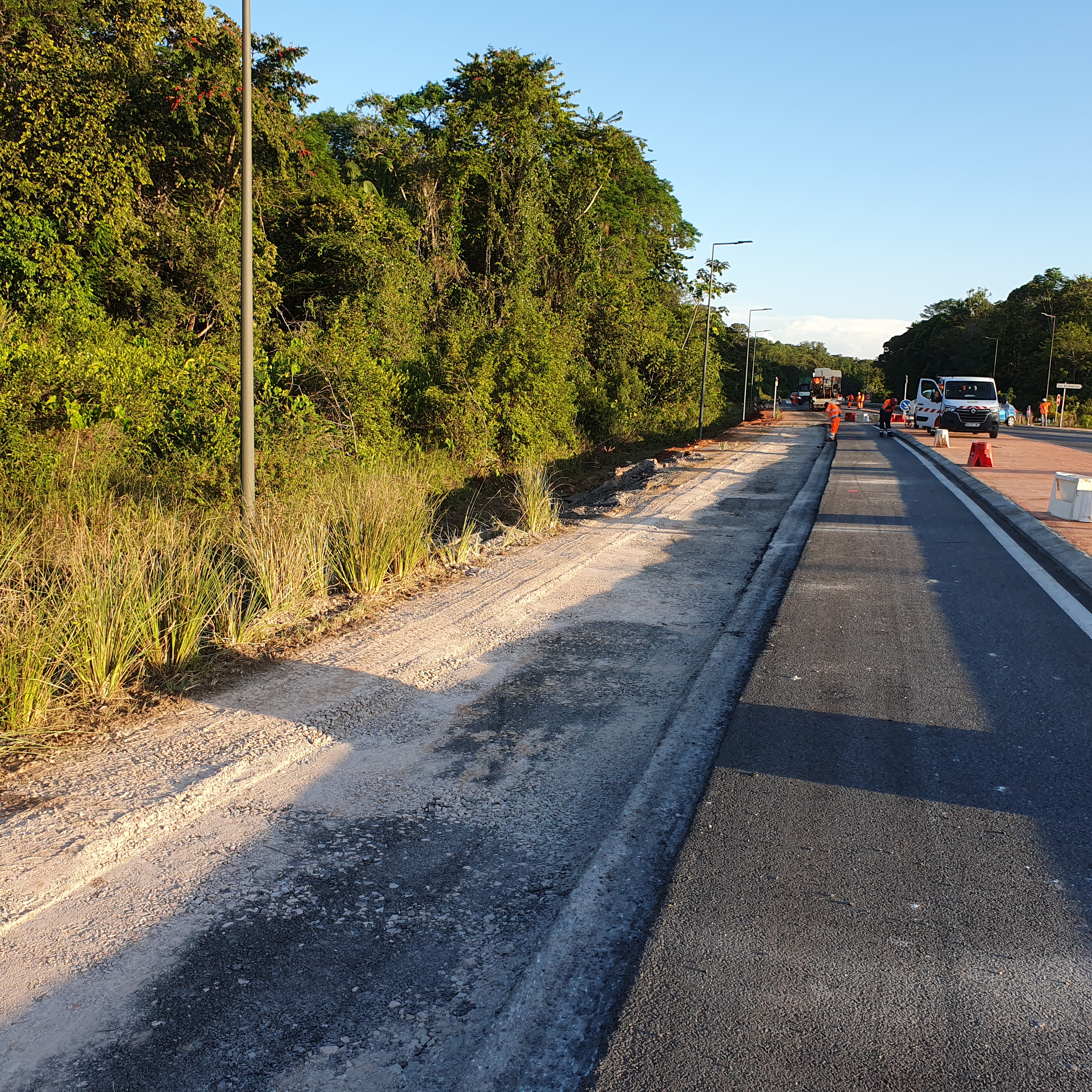

Les travaux ont consisté à décaisser la demi-chaussée et l’accotement sur environ 300 mètres. Après retrait des matériaux défectueux, la structure routière a été entièrement reconstruite selon le processus suivant :
- Application de 14 cm d’Optibase en sous-couche
- Pose de 5 cm de BBme en revêtement de chaussée
Ces étapes ont permis de renforcer la stabilité et la résistance de la portion concernée de la route.
Finalisation et retour à la circulation
La réalisation de la berme en remblai a marqué la dernière grande étape du chantier, avant la réalisation de la signalisation horizontale le 14 août. L'ensemble de ces opérations assure une remise en circulation optimale et sécurisée pour tous les usagers de la RD24.
